崇山深处铸重器
——辰溪抽水蓄能电站地下厂房开挖攻坚纪实

时间: 2026- 10- 19 信息来源: 本站 作者: 刘忆攀 薛廉润 字号:[ 大 中 小 ]

题记:“地处长江中游,工作力争上游”——摘自辰溪公司一位班子成员在树立和践行正确政绩观集中研讨会议上的发言。

青山无言,重器有声。9月29日,辰溪抽水蓄能电站地下厂房开挖圆满收官,较计划提前5个月,项目地下工程正式转入混凝土浇筑、机电安装筹备关键阶段,为电站按期高质量投产发电打通关键关卡。

巍巍群山绵延,莽莽层峦叠嶂。开工以来,面对冰碛岩复杂地层、洞室施工技术难度大等考验,辰溪公司紧扣集团“双引双建”、电建水电开发公司“三色党建”要求,以“组织联建,夯实引领力;队伍联育,厚植学习力;活动联办,汇聚向心力;资源联享,激活创造力;发展联促,淬炼攻坚力”的“五联五力”机制为抓手,着力打造“大党建”新质生产力,破解工程建设与党建工作“两张皮”难题,把党组织优势不断转化为攻坚克难的实战动能。

洞壑为阵,向险出征,隧洞深处吹响冲锋号角

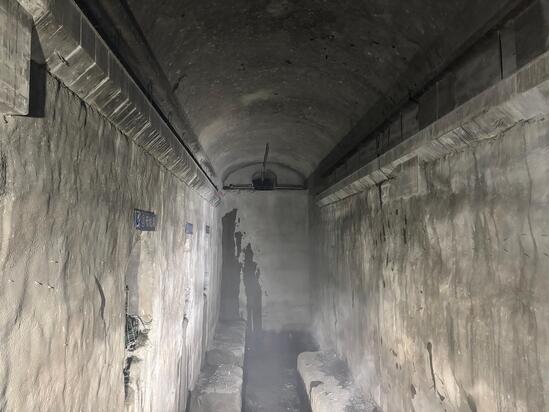

千重岩障挡前路,一寸掘进一寸难。地下厂房是抽水蓄能电站的“心脏”,洞室开挖支护质量直接决定机电安装精度,关乎电站百年安全运行。开工之初,地下工程就遭遇第一道“拦路虎”:冰碛岩地层地质条件错综复杂,深地施工暗藏多重不可预判的风险。

越是艰险越向前,遇关越要敢闯关。辰溪公司牢固树立“风险之问”的底线思维,把集体研判、团队协同摆在处置风险首位,提前排查化解地质、安全、进度等隐患,做到风险早识别、问题早处置。认真落实执行文化“高效闭环”要求,指令直达掌子面,事事有回音、件件有着落。

2025年4月27日,通风兼安全洞全线贯通,打通的不仅是施工作业空间,更是建设者攻坚克难的信心之路,正式吹响向地下厂房主体工程进军的冲锋号。

5月8日,厂房开挖支护正式启动。为守护围岩完整,项目创新推行“预裂爆破+光面爆破”组合工艺,立下“一炮一设计、一炮一总结”铁律,每次爆破后深入掌子面查看效果、集体复盘、迭代优化参数,硬是将洞室超挖率控制在3%以内,用严谨细致守住工程质量第一道关口。

样板立标,毫米求精,岩壁之上镌刻匠心追求

“‘建价值辰溪,创优质工程’,必须发扬‘执着专注、精益求精、一丝不苟、追求卓越’的工匠精神,努力创造经得起实践、人民、历史检验的优质工程。”——摘自一位靠前指挥管理者在树立和践行正确政绩观集中研讨会议上的发言

工匠精神,贵在较真,重在坚守。辰溪抽蓄项目以怀化本土标杆人物张雪为榜样,引导全员学习他极度较真、执着坚守的品质,敢于啃硬骨头、事事追求高标准,坚决摒弃重速度、轻质量的政绩偏差。首层开挖支护被当作洞室施工的实体样板来打造,质量管控贯穿钻孔、爆破、支护全流程,一处不松,一毫不让。

不见硝烟,却见战场。暗无天日的地下洞室没有鲜花掌声,只有岩壁、钻机与轰鸣的机械。建设者以毫米级标准雕琢岩壁,把样板标杆落到每一道工序、每一处岩壁,为后续各层施工树立可参照、可复制的实物标尺。面对接连出现的难题,项目团队集体研判、快速处置,践行“马上就办、办就办成”务实作风,实现质量、进度双向受控。

向岩破局,攻坚大梁,千锤百炼铸就百年根基

“看似寻常最奇崛,成如容易却艰辛。隧洞贯通的背后,是在复杂地质中时时警惕、步步为营、寸寸精进。”——摘自一位靠前指挥项目管理人员的工作笔记

岩锚梁,被称作地下厂房的“百年大梁”,是承载发电机组、桥式起重机的核心永久结构,设计使用年限长达100年,岩台开挖质量直接决定电站长久安危,是最难啃的“硬骨头”。辰溪公司立足工程全生命周期综合效益,不追求短期“显绩”,更看重利于长远的“潜绩”,组织多轮专家论证、反复开展工艺试验,把攻关做在难题到来之前。

2026年1月14日,岩锚梁首次开挖爆破正式实施。技术人员精准测算钻孔点位、精细控制装药量,采用控制爆破工艺小心剥离岩体,全力守护围岩完整与岩台轮廓规整平顺,为打造高品质清水混凝土基面打下坚实岩体基础。

为铸就这根“百年大梁”,项目组建党员突击队全力攻坚,较计划提前两个月启动策划和生产性试验,先后开展70余组混凝土配合比对比试验,才敲定最优配合比与成套浇筑工艺。

2026年3月3日,岩锚梁首仓混凝土浇筑如期完成。拆模那一刻,光洁如镜、色泽匀净的构件展现在眼前,平整度达毫米级,观感堪比大理石。为保障浇筑质量,辰溪公司实行24小时不间断联动值守、上千次温度监测,仅23天就完成全线32仓浇筑任务,以对历史负责的态度筑牢百年工程根基。

连战连捷,分层掘进,众志成城闯过重重关口

众力并,则万钧举;同心战,则险隘平。多层工作面交错鏖战的背后,是各条战线勠力同心、并肩冲锋。岩锚梁浇筑完工后,厂房进入多层洞室并行施工阶段,多作业面同步铺开、工序交叉重叠,施工组织与班组协同面临巨大考验。

人心齐,则万难破。辰溪公司把样板工艺标准贯通到每个作业点位,各专业、各班组打破壁垒、紧密协同,向着一层又一层岩体发起攻坚:2026年4月12日,吊顶岩壁梁浇筑完成;5月10日,第Ⅲ层开挖到位;7月15日,IV层开挖支护完成;9月1日,第V层开挖支护顺利验收。

洞外,四季轮转、花开花落;洞内,灯火通明、不分昼夜。建设者日复一日穿梭在幽深隧洞,排查隐患、精益求精,指令下达一抓到底、检查反馈同步跟进,以集体攻坚的磅礴力量推动工程不断向前。

8月7日,安装间底板混凝土开启浇筑。作为后续设备拼装、机组吊装的关键平台,这项工程对结构精度、抗裂性能要求极高。参建队伍闻令即动、连续作战,历经16小时不间断作业高效完成任务,打通土建向机电移交的关键卡口。

2026年9月20日,地下厂房第Ⅵ层副厂房及1#、2#机组开挖到底,主体洞室群开挖任务基本完成。历时17个月的攻坚成果,是样板引领、团队淬炼、集体攻坚结出的硕果,更是辰溪公司树立和践行正确政绩观、厚植执行文化、履行强力有为投资管理者职责的生动实践。项目建设严守安全底线、严控工程质量,全面进入了混凝土浇筑与机电安装并行推进阶段。

科技赋能,守正创新,集体智慧树起行业标杆

大山深处的攻坚,既要有不畏艰险的血性担当,也要有向难题宣战的科技智慧。面对冰碛岩围岩变形控制等难题,辰溪公司联合西南交通大学、四川大学开展深度科研合作,推动产学研用深度融合,科研攻关任务实行清单化管理,把执行文化贯穿技术创新全过程。

幽暗的隧洞内,锚杆台车、湿喷机实现洞内无人化作业,降低一线人员安全风险;远程座舱达成“一舱多控”,人力依赖降低60%;数字孪生系统预警准确率达95%,推动施工管理从被动处置转向主动预判防范。

项目累计申请国家发明专利17件(授权4件)、实用新型专利10件(授权4件),登记软件著作权3件,总结施工工法7项,发表期刊论文5篇。岩锚梁采用“WISA模板+PC倍力板”组合工艺,获评2026年辰溪抽蓄关键节点“攻坚先锋”,获多方媒体关注报道。

项目严格落实“三检制”,全年完成工序验收4015次,单元工程优良率97.7%。《提高锚杆一次验收合格率》QC成果斩获中国电力建设企业协会一等成果,锚杆一次验收合格率从85%提升至98%,为同类工程打造可借鉴的行业标杆。

后记:

千重隧洞藏壮志,一片丹心向能源。

山河不负奋斗者,大国重器耀湘沅。

(责任编辑:刘开燕)
