云南富民抽水蓄能电站2#调压井导井开挖贯通
|
||||
|
||||
|

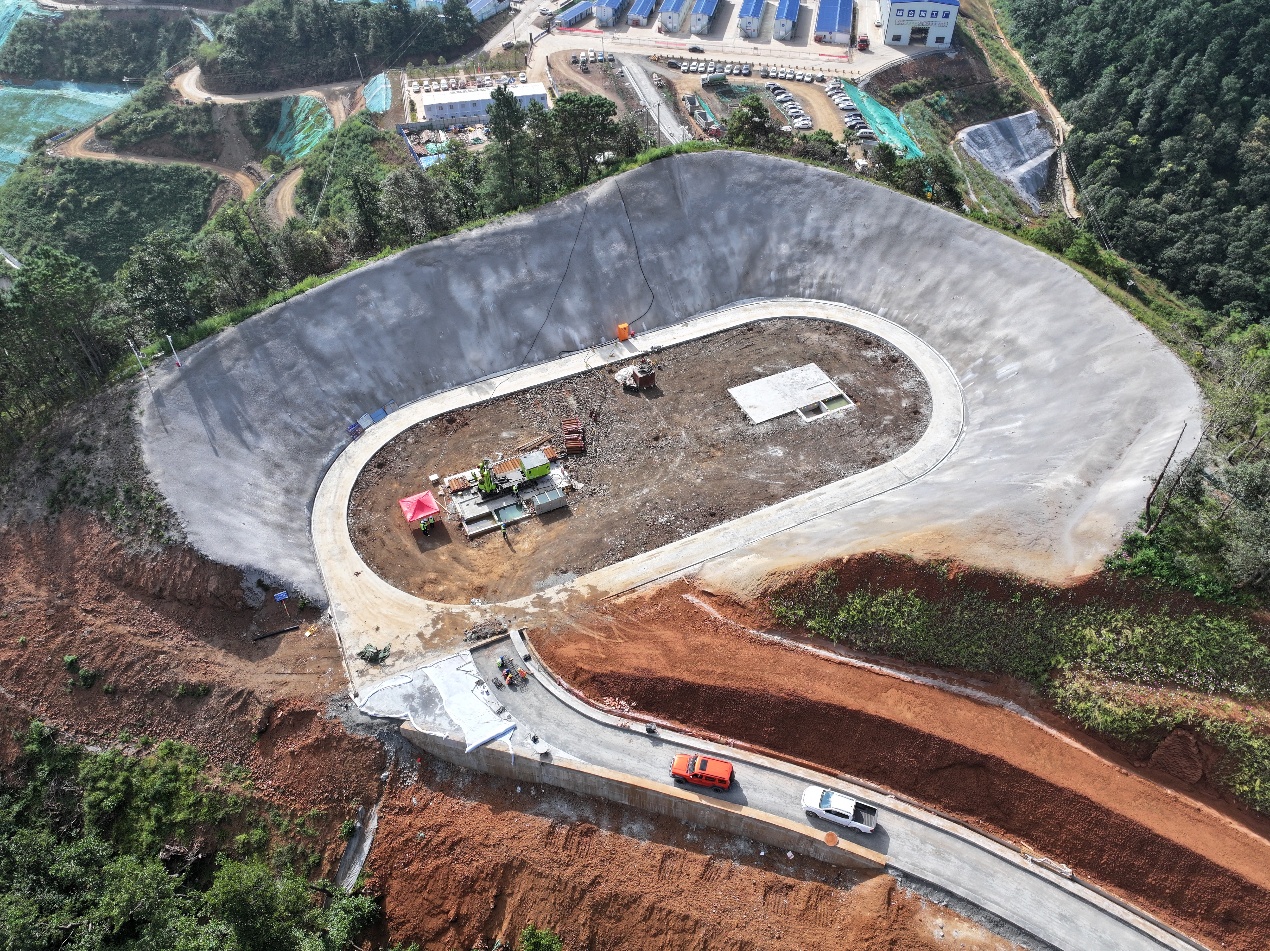

9月30日,云南富民抽水蓄能电站引水系统2#调压井导井顺利贯通,标志着富民抽水蓄能电站首条竖井施工正式迈入自动化、信息化新阶段,为后续引水系统工程全面推广应用奠定了坚实的技术基础。 引水系统2#调压井总深度136米,导井直径2.4米,施工采用AT-400L型反井钻机,全方位实现了效率、安全与质量的三重提升。在施工效率方面,实现了导井全机械自动化连续开挖模式,配套自动化钻杆,智能钻进参数调控系统,大幅降低人力投入与作业强度,整体施工效率较传统工法实现跨越式提升。工程于2026年9月11日正式开始导孔钻进,9月23日导孔贯通,9月30日实现反导井反拉贯通,平均反拉钻进速度达到每天21.33米。在安全保障方面,全机械自动化作业模式保障了“掌子面无人化”,从根本上规避了各类高危作业风险,并配备钻进状态实时监测、故障自动预警等功能,全过程筑牢安全生产防线。在成井质量方面,设备搭载的高精度导向与姿态控制系统,可实时调整钻进参数与方向,保证偏差可控、成型精准的质量目标。 云南富民抽水蓄能电站引水系统2#调压井导井的顺利贯通,验证了反井钻机对富民抽水蓄能电站地质条件的适应性与可靠性,同时也为后续斜井、闸门井施工提供了宝贵管理经验和参数数据,形成了可借鉴的技术成果,将有力推动项目建设稳步推进。 (责任编辑:刘开燕) |
